近日,由四川渝昆铁路有限公司参与投资的西渝高铁广安段“三电”及管线迁改工程正式开启竣工验收工作。这一关键节点不仅标志着该项目建设任务全面完成,更成为西渝高铁康渝段首个启动竣工验收的区段,标志着项目正式从“建设阶段”向“运营准备阶段”迈进,为全线后续验收工作树立了标杆。

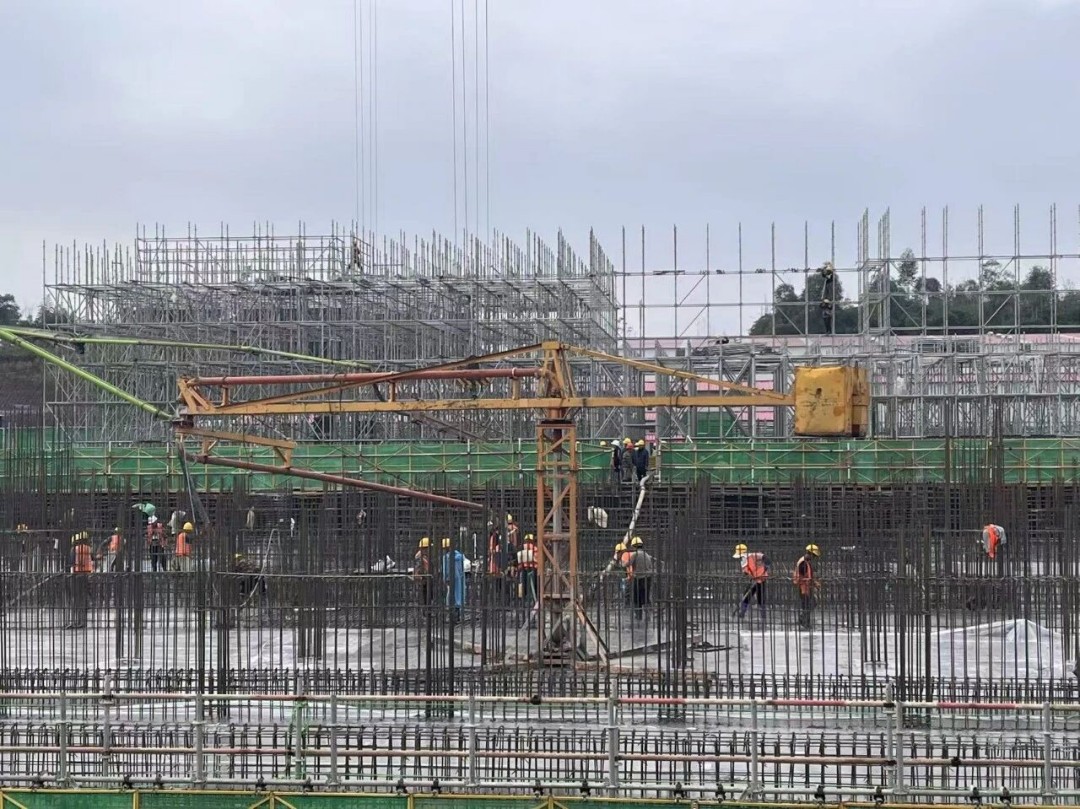

作为西渝高铁主体工程推进的“先行者”,该迁改项目自2023年4月16日开工以来,承担了广安段范围内5条500kV、7条220kV、6条110kV等多条超高压线路及各类管线的迁改任务,涉及迁改点位587处,线路覆盖广安市前锋区、华蓥市、岳池县等区域,总长约60.6公里。工程面临超高压线路停电审批严格(通常1—2年才有一次停电窗口期)、迁改路由地质条件复杂、与高铁主体工程交叉作业要求高等多重挑战,其顺利完工为后续桥梁架设、路基施工及铺轨作业扫清了关键障碍。此次验收严格按照国家规范对铁塔安全距离、线路弧垂、管线埋深等核心指标开展全方位核查,并同步核验全套竣工档案资料,确保迁改工程满足高铁运营安全标准。
作为四川省方出资人代表,四川渝昆铁路有限公司在西渝高铁项目建设中积极履行投资主体职责,坚持以资金保障为硬支撑,以高效管理为强抓手,截至目前,向西渝高铁安康至重庆段累计投资189.29亿元,为关键节点突破和整体工程推进提供了坚实保障。四川渝昆铁路有限公司将持续发挥在铁路投资建设方面的专业优势,助力国家高铁主骨架加快成型,服务区域经济社会高质量发展。
西渝高铁是国家“八纵八横”高铁网的重要组成部分,西渝高铁全长739公里,设计时速350公里,分西安至安康和安康至重庆两段建设。通车后,西安至重庆的出行时间有望从现在的6小时左右缩短至2.5小时左右。还将与已建成运营的成都至重庆高铁、郑州至重庆高铁和在建的重庆至昆明高铁、西安至延安高铁、西安至十堰高铁等多条线路连通,推动中西部地区路网结构进一步完善,将极大便利沿线人民群众出行。
